Tuy nhiên, việc một số ít các doanh nghiệp đang “lợi dụng” việc áp dụng đấu thầu rộng rãi đối với các dự án do EVNHANOI là chủ đầu tư để trục lợi, có dấu hiệu làm sai lệch kết quả lựa chọn nhà thầu, ảnh hưởng lớn đến “sân chơi chung” của những doanh nghiệp có năng lực, kinh nghiệm thực sự nhưng chưa có cơ hội tiếp cận các dự án do EVNHANOI là chủ đầu tư.
Mượn “năng lực” để liên tiếp trúng thầu?
Như phản ánh của Tạp chí điện tử Việt - Đức, tại Gói thầu 02. HH.SCL/2026: Cung cấp vật tư thiết bị và thi công xây lắp cho các công trình Sửa chữa lớn năm 2026 do Công ty Điện lực Hoàn Kiếm (PC Hoàn Kiếm) là chủ đầu tư, Công ty CP Xây dựng Thương mại An Vy có dấu hiệu kê khai không trung thực các thông tin về năng lực kinh nghiệm tại Hồ sơ dự thầu (HSDT) nhưng vẫn được Giám đốc PC Hoàn Kiếm Trần Xuân Hùng phê duyệt trúng thầu. Tuy nhiên, theo tài liệu mà Tạp chí Điện tử Việt Đức thu thập được, ngoài Gói thầu 02. HH.SCL/2026, Công ty CP Xây dựng Thương mại AnVy còn tiếp tục áp dụng “tuyệt chiêu” trên để liên túc trúng thầu nhiều dự án do PC Hoàn Kiếm là chủ đầu tư.
Đơn cử, tại Gói thầu số 02.XL ĐTXD11/2025: Thi công xây dựng thuộc Dự án Lắp đặt tụ điều khiển tụ bù cácd TBA trên lưới điện quận Hai Bà Trưng đợt 2 năm 2025 mới được PC Hoàn Kiếm tổ chức lựa chọn nhà thầu, HSDT của tiếp tục có những thông tin “bất thường”.
Hồ sơ mời thầu (HSMT) quy định nhân sự chốt gồm các vị trí Chỉ huy trưởng công trình; Cán bộ phụ trách kỹ thuật; Cán bộ phụ trách thi công. Về tiêu chuẩn cán bộ phụ trách thi công, HSMT quy định có tối thiếu 2 năm hoặc tối thiểu 1 hợp đồng. Đồng thời phải có trình độ đại học và cao đẳng hoặc trung cấp phù hợp với gói thầu.
Đối với vị trí cán bộ phụ trách thi công, để chứng minh tính đáp ứng về nhân sự chủ chốt của HSDT đối với quy định HSMT, Công ty CP Xây dựng Thương mại An Vy kê khai nhân sự Hà Hải Đông với kinh nghiệm đã từng là cán bộ phụ trách kỹ thuật xây dựng 02 Dự án Đại tu lưới điện hạ thế và hê thống hòm công tơ các TBA năm 2021 - Đội QL điện 2-Đội quản lý 1,6 quận Đống Đa và Dự án Thi công xây lắp Công trình Đại tu lưới điện hạ thế sau các TBA Thị Trấn 1, Thị Trấn 15, Thị Trấn 16, UBND Huyện; Đại tu lưới điện hạ thế sau các TBA Liệp Tuyết 2, Liệp Tuyết 4, Thông Đạt; Củng cố hệ thống tiếp địa ĐDK 22kV lộ 487E1.54 và 473E10.9.
Điều “bất ngờ” khi tra cứu thông tin về nhân sự chủ chốt tại 02 Dự án trên, Tạp chí điện tử Việt - Đức đã phát hiện nhân sự nhân sự Hà Hải Đông chưa từng đảm nhiệm chức vụ cán bộ phụ trách kỹ thuật về xây dựng tại 02 Dự án trên. Đồng thời, Công ty CP Xây dựng Thương mại An Vy không phải nhà thầu thi công xây dựng 02 dự án trên. Cụ thể, đối với Dự án Đại tu lưới điện hạ thế và hê thống hòm công tơ các TBA năm 2021 - Đội QL điện 2-Đội quản lý 1,6 quận Đống Đa, nhà thầu thực hiện thi công là Công ty CP Đầu tư Xây lắp Việt Hưng. Công trình do Công ty Điện lực Đống Đa (thời điểm chưa sát nhập) là chủ đầu tư.
Tương tự, đối với Dự án Thi công xây lắp Công trình Đại tu lưới điện hạ thế sau các TBA Thị Trấn 1, Thị Trấn 15, Thị Trấn 16, UBND Huyện; Đại tu lưới điện hạ thế sau các TBA Liệp Tuyết 2, Liệp Tuyết 4, Thông Đạt; Củng cố hệ thống tiếp địa ĐDK 22kV lộ 487E1.54 và 473E10.9, nhà thầu thực hiện là Công ty CP Đầu tư Xây lắp Việt Hưng. Công trình do Công ty Điện lực Quốc Oai là chủ đầu tư.
Một điểm rất đáng chú ý cũng liên quan đến việc tổ chức lựa chọn nhà thầu tại Gói thầu 02. HH.SCL/2026 mà Công ty CP Xây dựng Thương mại An Vy vừa được PC Hoàn Kiếm phê duyệt trúng thầu. Cụ thể, HSDT của Công ty kê khai nhân sự Nguyễn Kim Chiến là Chỉ huy trưởng Dự án Thi công xây lắp Công trình Đại tu lưới điện hạ thế sau các TBA Thị Trấn 1, Thị Trấn 15, Thị Trấn 16, UBND Huyện; Đại tu lưới điện hạ thế sau các TBA Liệp Tuyết 2, Liệp Tuyết 4, Thông Đạt; Củng cố hệ thống tiếp địa ĐDK 22kV lộ 487E1.54 và 473E10.9 thế nhưng khi tham dự Gói thầu Thi công Xây dựng Dự án Nâng công suất Trạm biến áp Ngõ 105 Bạch Mai và Nâng cao năng lực lưới điện hạ thế khu vực Hai Bà Trung năm 2024, cũng chính nhà thầu này lại kê khai nhân sự Nguyễn Kim Đô là Chỉ huy trưởng của Dự án Thi công xây lắp Công trình Đại tu lưới điện hạ thế sau các TBA Thị Trấn 1, Thị Trấn 15, Thị Trấn 16, UBND Huyện; Đại tu lưới điện hạ thế sau các TBA Liệp Tuyết 2, Liệp Tuyết 4, Thông Đạt; Củng cố hệ thống tiếp địa ĐDK 22kV lộ 487E1.54 và 473E10.9. Mặc dù có sự “mập mờ” đã được Tạp chí điện tử Việt - Đức đề cập ở trên, nhưng ở 02 gói thầu trên, Công ty CP Xây dựng Thương mại An Vy vẫn “vô tư” được phê duyệt trúng thầu.
Trao đổi với phóng viên Tạp chí điện tử Việt - Đức, Luật sư Lưu Anh Tuấn-Giám đốc Công ty Luật ABLINCOLN, theo quy định pháp luật đấu thầu, để có thể tham dự thầu (trừ gói thầu chào hàng cạnh tranh rút gọn không cần yêu cầu năng lực kinh nghiệm) thì nhà thầu bắt buộc phải thực hiện kê khai hồ sơ năng lực thì khi tham dự thầu mới có thể gọi các hồ sơ năng lực từ hệ thống ra để tham dự thầu. Tùy theo từng loại gói thầu và từng yêu cầu cụ thể của Hồ sơ mời thầu sẽ có yêu cầu từng phần năng lực khác nhau, tuy nhiên tổng thể có 04 mục năng lực kinh nghiệm chúng ta cần thực hiện kê khai gồm: kê khai năng lực tài chính; hợp đồng tương tự, kê khai nhân sự chủ chốt;, kê khai thiết bị thi công.
Cũng theo Luật sư Lưu Anh Tuấn, trong mọi trường hợp, nhà thầu phải chịu trách nhiệm về thông tin năng lực kinh nghiệm mà nhà thầu kê khai, cung cấp trên hệ thống đấu thầu quốc gia. Đây là là văn bản pháp lý để cơ quan có thẩm quyền thanh, kiểm tra (nếu có).
Một câu hỏi mà dự luận quan tâm, những dấu hiệu bất thường tại HSDT của nhà thầu mặc dù có sự “bất thường” tại HSDT của nhà thầu Công ty CP Xây dựng Thương mại An Vy rõ ràng như vậy nhưng không hiểu vì lý do gì Tổ chuyên gia, Tổ thẩm định vẫn “bỏ qua” để đề nghị cho nhà thầu này trúng thầu Gói thầu số 02.XL ĐTXD11/2025 và sau đó là trúng thầu Gói thầu 02. HH.SCL/2026. Quy định phê duyệt trúng thầu đối với nhà thầu Công ty CP Xây dựng Thương mại An Vy đều được Giám đốc PC Hoàn Kiếm Trần Xuân Hùng phê duyệt.

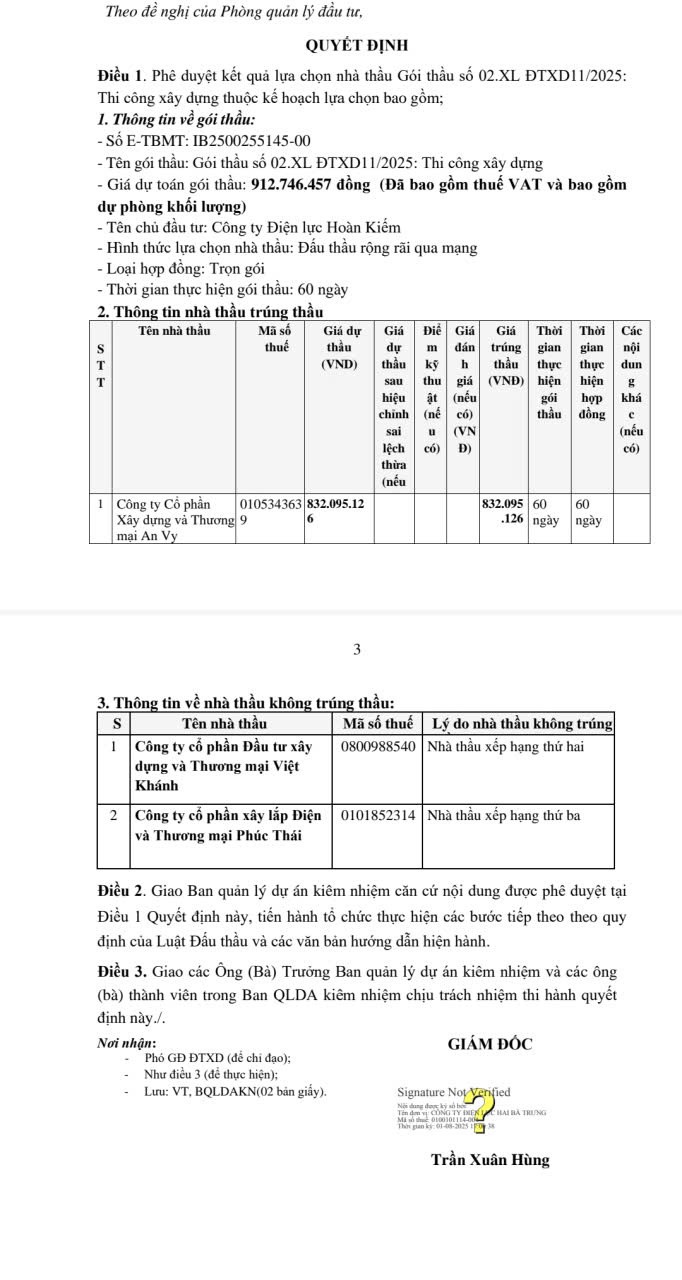

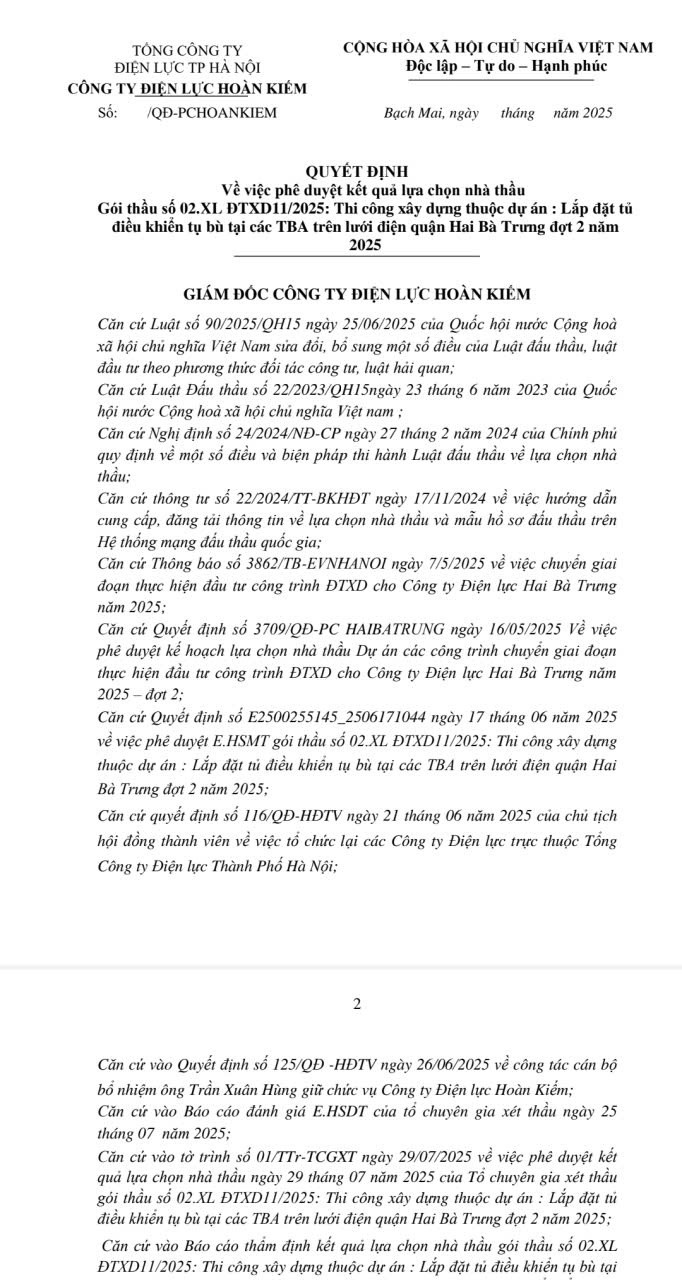

Cụ thể, đối với Gói thầu 02. HH.SCL/2026, tổ thẩm định kết quả lựa chọn nhà thầu đã có Tờ trình kèm báo cáo thẩm định ngày 29/5/2026 kiến nghị Giám đốc PC Hoàn Kiếm Trần Xuân Hùng phê duyệt trúng thầu nhà thầu Công ty CP Xây dựng Thương mại An Vy với giá trúng thầu 5.409.466.605 VNĐ. Thời gian thực hiện 90 ngày. Đối với Gói thầu số 02.XL ĐTXD11/2025, tổ thẩm định kết quả lựa chọn nhà thầu đã có Tờ trình kèm báo cáo thẩm định ngày 30/7/2025 kiến nghị Giám đốc PC Hoàn Kiếm phê duyệt trúng thầu nhà thầu Công ty CP Xây dựng Thương mại An Vy với giá trúng thầu 912.746.457 VNĐ. Thời gian thực hiện 60 ngày.
Theo Luật sư Lưu Anh Tuấn, chất lượng thẩm định kết quả lựa chọn nhà thầu là thước đo tính minh bạch, đúng luật và hiệu quả của các dự án. Nó đảm bảo các tiêu chí kỹ thuật, năng lực tài chính và giá dự thầu được chuyên gia xét duyệt công tâm, từ đó lựa chọn được đơn vị thi công uy tín nhất.
Với cách thức mà Công ty CP Xây dựng Thương mại An Vy “qua mặt” tổ chuyên gia xét thầu, tổ thẩm định, dư luật có quyền đặt câu hỏi về tính minh bạch, nghiêm minh trong việc tổ chức lựa chọn nhà thầu tại PC Hoàn Kiếm nói riêng.
Được biết, ngoài 02 gói thầu trên, “nhờ thổi phồng” năng lực kinh nghiệm, Công ty CP Xây dựng Thương mại AnVy trúng thầu ở hàng loạt các dự án mà PC Hoàn Kiếm và PC Hai Bà Trung (trước thời điểm sáp nhập) là chủ đầu tư trong thời gian vừa qua.
Quy định một đằng đánh giá một nẻo?
